Kamoa-Kakula : la demande électrique projetée à 347 MW d’ici fin 2028

Kamoa-Kakula : la demande électrique projetée à 347 MW d’ici fin 2028

La demande d’électricité du complexe cuprifère Kamoa-Kakula, situé dans la province du Lualaba et opéré par Kamoa Copper SA, devrait augmenter de manière significative dans les prochaines années. Selon les projections publiées par son développeur Ivanhoe Mines, la demande totale atteindra 347 MW en décembre 2028, contre 208 MW en décembre 2025.

Ces chiffres proviennent d’un tableau de projection interne repris dans le communiqué du 25 novembre 2025 annonçant la mise en service de la turbine n°5 d’Inga II, réhabilitée par la Société nationale d’électricité (Snel) avec l’appui de Kamoa Copper. Ils diffèrent des prévisions qu’Ivanhoe Mines avait présentées en avril dernier.

Selon ce communiqué, le site a commencé à recevoir, le 10 novembre dernier un premier lot de 50 MW en provenance de cette infrastructure d’une capacité installée de 178 MW. Cette puissance doit progressivement augmenter pour atteindre 100 MW dès le premier trimestre 2026, puis environ 150 MW en 2027, à mesure que les optimisations du réseau Inga–Kolwezi seront finalisées.

Offre et demande énergétique du complexe Kamoa-Kakula (2025-2028)

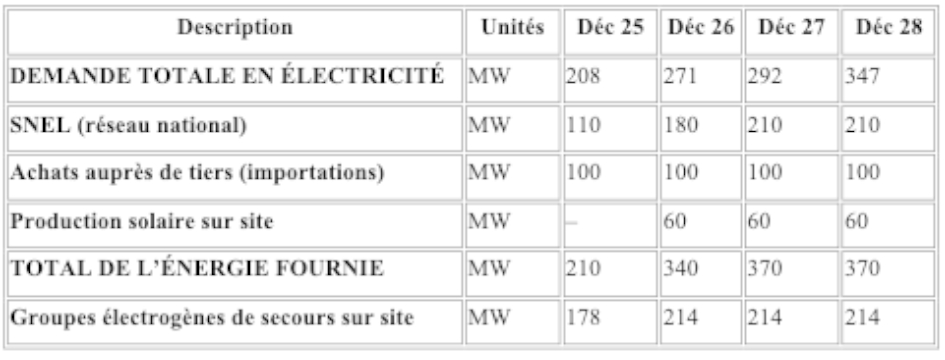

1 TABLEAU

Cet investissement — évalué à 450 millions de dollars — devrait porter à 210 MW la contribution nationale (Snel) à l’alimentation du complexe à fin 2027. Outre cette capacité, Kamoa Copper SA prévoit de maintenir 100 MW d’importations d’électricité, auxquels s’ajouteront 60 MW issus de deux projets solaires en développement sur le site. L’entreprise assure ainsi disposer d’une offre en énergie propre supérieure à ses besoins, consolidant son statut de producteur de cuivre aux émissions de gaz à effet de serre parmi les plus faibles de l’industrie.

Le communiqué n’explique pas en détail ces projections. Mais ces chiffres montrent que le site ne devrait pas atteindre son scénario de production élevé avant 2028. Selon la documentation d’Ivanhoe Mines, ce scénario correspond à une demande énergétique dépassant 300 MW, impliquant le fonctionnement simultané des trois concentrateurs, la montée en régime complète de la fonderie électrique et l’optimisation métallurgique du Projet 95 — soit une production annuelle proche de 550 000 à 600 000 tonnes de concentré de cuivre.

Mise en service de la fonderie

Cela implique que la fonderie électrique, mise en service le 21 novembre dernier après plusieurs reports, ne devrait fonctionner à sa capacité nominale de 500 000 tonnes de concentrés par an qu’à l’approche de 2028.

À la suite de l’activité sismique survenue dans la mine souterraine de Kakula, les prévisions de production et le calendrier de montée en puissance de la fonderie ont depuis été retirés dans l’attente d’une réévaluation. Kamoa Copper SA a depuis abaissé ses prévisions pour 2025 : la production est désormais attendue entre 370 000 et 420 000 tonnes, contre une fourchette initiale de 520 000 à 580 000 tonnes. Mais les prévisions pour les années à venir restent attendues, de même que le calendrier définitif de montée en régime de la fonderie.

La mise en service de la fonderie de Kamoa-Kakula — présentée comme la plus grande et la plus moderne d’Afrique — marque un tournant stratégique pour l’économie congolaise : elle permet au pays de passer de l’exportation du concentré à celle du cuivre métal, augmentant la valeur ajoutée captée localement, les recettes fiscales, le développement industriel et l’influence de la RDC dans la chaîne mondiale du cuivre.

Pierre Mukoko

Lire aussi :

Inga II : 50 MW attendus dès novembre pour Kamoa-Kakula

Électricité : Kamoa Copper projette d’installer 120 MW de solaire sur son site minier

Kamoa-Kakula : vers un maintien des revenus à 3 milliards $ malgré l’incident sismique

Abonnez-vous à notre newsletter (gratuit)

Chaque jour, recevez les actualités et les analyses de la rédaction de Bankable.


exploitation-artisanale-la-tragedie-de-kalando-reveille-le-plan-de-tshisekedi
Lors d’une réunion de crise à Kolwezi, tenue deux jours après l’accident survenu le 15 novembre 2025 sur le site minier de Kalando, qui a coûté la vie à...
bisie-north-rome-resources-veut-lever-2-4-millions-pour-ses-forages
Rome Resources a annoncé, le 19 novembre 2024, son intention de lever 1,9 million de livres sterling (2,4 millions USD) via un placement d’actions. Les...
cobalt-artisanal-egc-mise-sur-1-000-tonnes-tracables-pour-attirer-les-investisseurs
Le 13 novembre 2025, l’Entreprise générale du cobalt (EGC), filiale de la Gécamines, a présenté à Kolwezi une production de 1 000 tonnes de cobalt...
kasai-oriental-saisie-de-13-kg-de-diamants-en-partance-pour-kinshasa
Les services de sécurité déployés à l’aéroport de Bipemba, dans la ville de Mbujimayi, ont intercepté, le 11 novembre 2025, une cargaison de 13...




PLUS LUS

Please publish modules in offcanvas position.
